Con 12 motoniveladoras y equipos complementarios, se priorizan los sectores más afectados por las lluvias de 2025 y se coordinan trabajos para mejorar el escurrimiento del agua.

El Municipio de Olavarría difundió el informe semanal de obras en caminos rurales correspondiente al período comprendido entre el 23 y el 28 de febrero. El parte, elaborado por la Dirección de Obras Rurales, describe un despliegue sostenido de maquinaria en distintas zonas del Partido, con eje en el plan de alteos y en intervenciones hidráulicas destinadas a optimizar el drenaje.

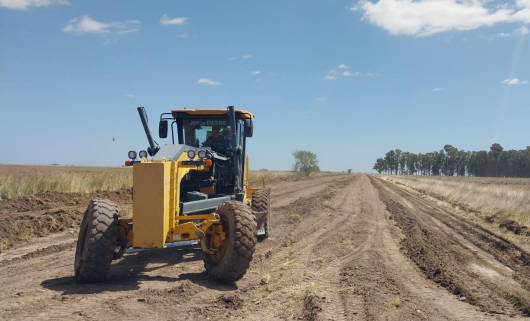

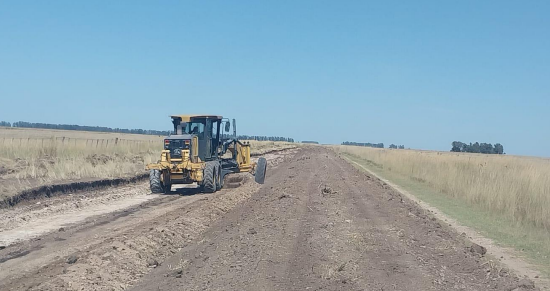

Actualmente, todos los equipos operativos se encuentran abocados a elevar la cota de los caminos más comprometidos durante el invierno y la primavera pasados. Estas tareas demandan varias pasadas de motoniveladora para retirar malezas, conformar cunetas y asegurar un correcto escurrimiento. Desde el área técnica se aclaró que los entoscados muy secos no se intervienen hasta contar con humedad adecuada, ya que trabajar en esas condiciones provoca pérdida de material y deterioro prematuro.
🛣️ Zona por zona: dónde se trabajó

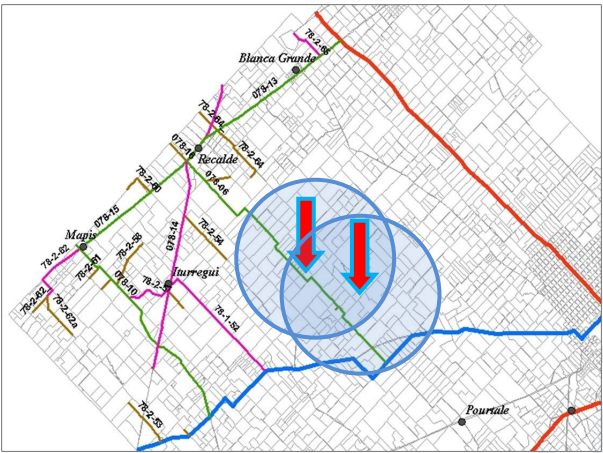

En Zona 1, la empresa Ancat SA concentró dos motoniveladoras en el camino 078-06 (La Montañesa), en el tramo comprendido entre El Arroyito y Don Enrique. Allí se ejecutan alteos y perfilado de cunetas en sectores que habían quedado bajos tras las precipitaciones. Además, se avanzó en los caminos 078-10 y 078-14, con mejoras puntuales en curvas y zonas de escurrimiento complejo. En Mápis, personal municipal realizó limpieza de canal detrás de la escuela para evitar anegamientos.

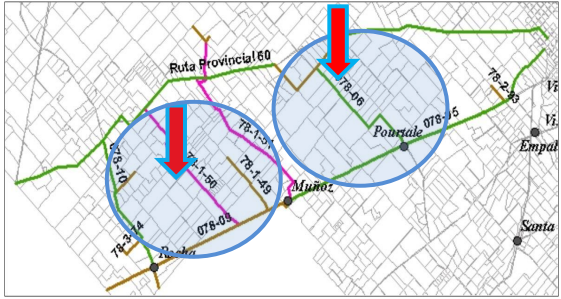

En Zona 2, también bajo responsabilidad de Ancat SA, los equipos trabajaron en caminos transversales próximos a la ruta 60 y el kilómetro 314. Se intervino el camino 78-2-101 (El Boyero) y sectores de prolongación de avenidas Del Valle y Colón, con el objetivo de recuperar transitabilidad en trazas de tierra muy afectadas.

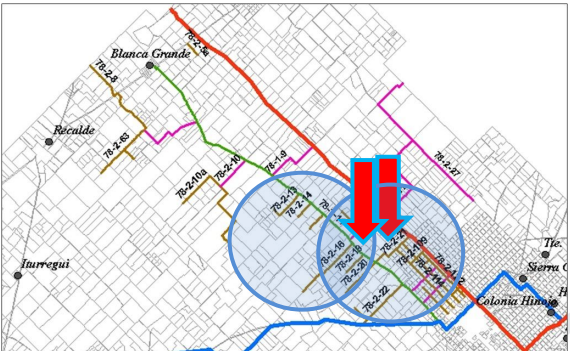

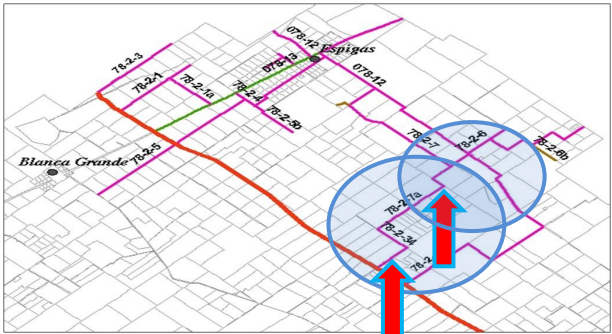

En Zona 3, la firma Producciones Industriales completó trabajos en el camino 78-2-34, desde la Ruta Nacional 226 hacia la Escuela 47, y acumuló cerca de 16 kilómetros de alteo durante enero. Esta semana continuaron tareas en el camino 78-2-6 (Castillo) y en el 78-3-150, entre Colonia Hinojo e Hinojo, donde ya se elevó la traza y comenzó la etapa de estabilización.

En Zona 4, con equipos municipales y una motoniveladora privada, se avanzó en el camino 78-2-158 (La Rosada–Solle) y en el 78-3-164 (El Lucero). En paralelo, una retroexcavadora ejecuta una obra hidráulica en el camino 078-06 (Ramírez), con mejoras en cunetas para canalizar el agua de lluvia.

En Zona 5, Producciones Industriales concluyó el alteo del camino 78-2-50 (Torres) y trasladó maquinaria al 78-2-60 (Spinella–Lovecchio), con reconformado en tramos específicos.

En Zona 6, Sacchi Vial retomó actividades tras reparar una motoniveladora y proyecta intervenciones en el 78-2-97 y el 78-3-44. En el 78-2-80, desde La Unión hacia 16 de Julio, ya se ejecutaron casi nueve kilómetros de alteo, con previsión de extender trabajos hasta el límite con el partido de Benito Juárez. Allí también se planifica el recambio de alcantarillas dañadas.
🚜 Refuerzos y logística en todo el Partido

En paralelo, se encuentra en marcha la licitación para alquiler de camiones volcadores. La empresa Atak SRL presta servicios con tres unidades que trasladan material desde canteras locales hacia distintos frentes de obra. Las horas trabajadas se certifican mediante inspección técnica, control por GPS y partes diarios de viajes y toneladas.
Asimismo, la empresa LECON inició alteos y conformación de cunetas en el camino 78-1-94, entre La Unión y Santa Luisa, mientras que una retroexcavadora sobre orugas interviene en el 78-3-40 para completar cunetas y elevar sectores bajos.
💧 Alcantarillas: limpieza y recambio de tubos

En materia hidráulica, continúan las tareas de limpieza, mantenimiento y reparación de alcantarillas. En Zona 1, la empresa San Román trabaja en Iturregui, donde limpia conductos obstruidos y repara estructuras deterioradas. En Zona 2, Sacchi Vial e Hijos finalizó intervenciones en el camino 78-3-31 y se trasladó al acceso a Santa Luisa, con reemplazo de tubos rotos y acondicionamiento de embocaduras.
Durante la semana, la red vial contó con 12 motoniveladoras, cuatro retroexcavadoras, tres retropalas y seis camiones volcadores en actividad. Desde la Dirección se recordó la vigencia de la ordenanza 3684/14, que solicita evitar la circulación en días de lluvia o inmediatamente posteriores, para prevenir daños en caminos primarios, secundarios y terciarios.
El informe refleja un esquema de trabajo sostenido y planificado, con foco en los sectores más comprometidos. El avance depende en gran medida de las condiciones climáticas, pero el objetivo se mantiene claro: recuperar niveles, ordenar el drenaje y mejorar de manera progresiva la transitabilidad en todo el Partido. (InfoNoticias)
