El informe de Obras Rurales resume las intervenciones realizadas entre el 20 y el 31 de octubre. Las precipitaciones afectaron sectores clave y obligaron a priorizar tareas hidráulicas. En varios frentes se ejecutaron obras complementarias que buscan sanear pantanos y mejorar el escurrimiento.

Contexto general
Las precipitaciones superaron los 100 mm en tramos del partido. El fenómeno alteró el cronograma de trabajo. La Dirección de Obras Rurales registró actividad limitada durante la semana inicial y reanudó tareas el martes 28. El parque de máquinas disponible incluyó motoniveladoras, retroexcavadoras y camiones volcadores.
Zona 1: reconformado y prioridades hidráulicas

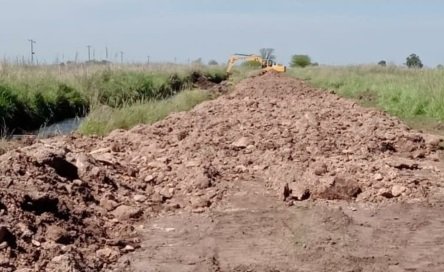

La empresa Ancat SA ejecutó reconformados en los caminos 078-10 y 078-14. El equipo de motonivelación detectó problemas hidráulicos derivados de las lluvias. Las intervenciones se centraron en alteo de trazas y en el aporte de material en tramos afectados. Adicionales: Se dispuso del equipo licitado para sanear pantanos en 078-15. El municipio aportó horas de retroexcavadora, motoniveladora, camión volcador y compactador. El plan priorizó desagües y alteos para restablecer la transitabilidad.

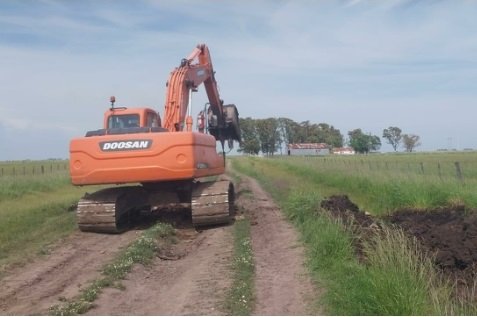

Zona 2: aporte de material y saneo de pantanos

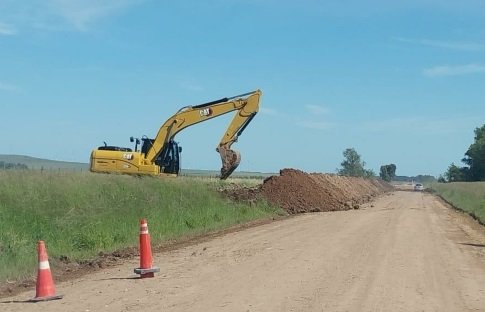

Ancat SA trabajó sobre la traza denominada 226 vieja (78-1-11). Los operarios extrajeron material de cunetas para mejorar el escurrimiento. Se montó un operativo en 78-2-8 que incluyó motoniveladoras y camiones con material estabilizado. Adicionales: Durante el fin de semana del 18 y 19 se actuó contra reloj en 78-2-10, próximo al parque eólico, para cubrir pantanos con tosca. En Las Piedritas se alteó el terraplén por surgencia de napas y se prevé terminar la capa de rodamiento con material estabilizado antes de nuevas lluvias.
Zona 3: accesos y reparación de traza en Espigas

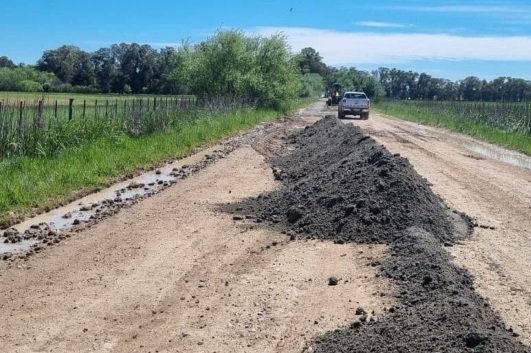

La empresa Productores Industriales centró tareas en accesos y reconformado en Portarrieu–Cisneros (78-2-3) y en el camino 078-13. Se detectaron pantanos que requerían camiones con material estabilizado. Los equipos avanzaron hasta dejar la traza operable.

Zona 4: mantenimiento municipal y bacheo puntual
La zona contó con equipos municipales y una motoniveladora de la empresa Sacchi. Se recomposó el perfil transversal en 78-2-113 (El Gaucho). Otro equipo ejecutó bacheo en 78-2-139 (Ituzaingó norte). Adicionales: La retroexcavadora municipal permaneció en taller por tareas de mantenimiento. La previsión indica reincorporación la semana siguiente para retomar el cronograma.
Zona 5: avance en Muñoz Rocha y plan sobre R60
La motoniveladora trabajó sobre la ruta 60 con tareas puntuales de bacheo. Se entregó un plan de actividad para noviembre que contempla ingreso al camino 78-2-53 y continuación hacia Olavarría. Obra Muñoz Rocha: Se retomó el tercer tramo del camino 078-05. Se extrajo tosca en volumen y se progressó 500 metros semanales. La intervención busca garantizar escurrimiento hacia puentes y altear la traza para mejorar la circulación.

Zona 6: frentes complejos y solución de alcantarillas
La empresa Sacchi Vial actuó en varios frentes y aportó material para sanear pantanos cerca de Estación Durañona. En un punto crítico se construyó una alcantarilla que interrumpía cortes repetidos por agua. Otros tramos recibieron aporte de material estabilizado para recomponer la calzada.
Tareas adicionales en todo el partido

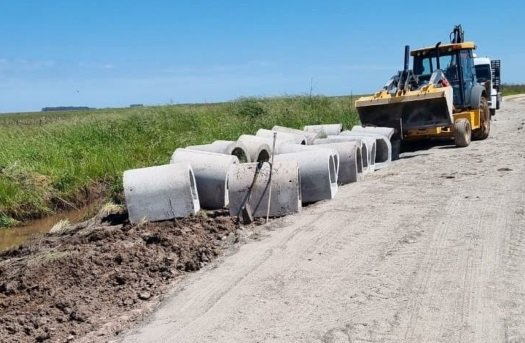

La licitación de camiones ya está en marcha con la empresa Atak SRL operando tres volcadores tipo batea. El control del servicio se fundamenta en inspección técnica, sistema GPS y partes diarios que registran viajes y toneladas. Se activaron horas de equipos adjudicados a Lecon para rehabilitar 78-3-161 (Blanchard–La Armonía). En ese sector se sanearon pantanos y se materializó cuneta para mejorar el desagüe.

Equipamiento y recomendaciones a usuarios
La red contó con 11 motoniveladoras, 4 retroexcavadoras, 3 retropalas y 6 camiones volcadores. La inspección definirá los tramos que no recibirán intervención por razones técnicas. La autoridad municipal instó a evitar la circulación en días de lluvia o posteriores, conforme a la ordenanza 3684/14, a fin de preservar la integridad de caminos primarios, secundarios y terciarios.
Cierre
El informe muestra un esfuerzo coordinado entre equipos municipales y contratistas para recuperar la transitabilidad tras lluvias intensas. Las tareas adicionales se enfocan en la hidráulica y en el alteo de trazas. La planificación prevé continuar las obras según condiciones climáticas y disponibilidad de horas certificadas.
